2020.07.10
7月9日淩晨,省天然氣公司合肥-六安支線完成390米管道改線作業,改線後的管道順利正式運行。
受連日暴雨影響,6月24日,合六支線35.5km處管道兩側出現大麵積塌方,嚴重影響輸氣站安全。險情就是命令,接到報告後,公司領導親赴現場進行實地查看、研究方案、製定措施,決定在引江濟淮河邊新建一條臨時管道,采用不停輸封堵作業方式,將臨時管道與老管道相連。

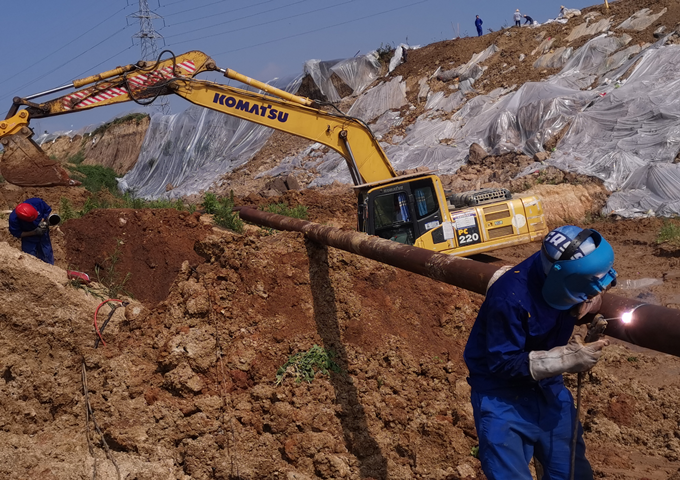

6月25日,公司成立管道搶險指揮小組,明確各生產口職責,敲定改線方案,細化安全措施。施工方案確定後,維搶修中心緊急采購管材,於該日上午十時進場,改線作業有序進行。經安全監督和安全措施的落實,11名維修人員立即開始定位放線、布管、打磨坡口、組對焊接、管溝開挖、下管、管溝回填、壓力試驗、不停輸封堵等一係列工序,經過九天九夜奮戰,管道對接施工作業順利完成,經72小時試運行,管道恢複安全平穩輸氣。
此次改線工作的順利完成,為維搶修中心在應急搶險處置、帶壓封堵焊接等方麵積累了寶貴經驗,為公司管網安全運行提供有力保障。隨著汛期形勢日趨嚴峻,中心將落實責任、勇於擔當,為防汛工作做好準備。(維搶修中心/劉姣 供稿)
